叶巴滩水电站

搜索文档
我国在建海拔最高双曲拱坝电站首批坝段浇筑到顶
中国新闻网· 2025-09-29 13:48

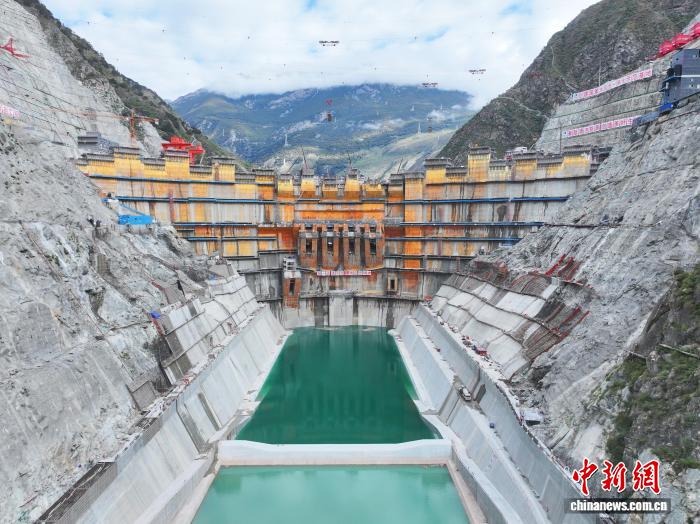

中新网成都9月29日电 (张鹏 刘季松)9月29日,我国在建海拔最高双曲拱坝电站——华电金上叶巴滩水 电站首批坝段浇筑至坝顶设计高程2894米,标志着大坝主体结构施工取得阶段性成果,向着2025年底首 批机组投产发电目标稳步迈进。 大坝是水电站枢纽工程的核心建筑物,承担着挡水与泄洪的重要任务。叶巴滩水电站总装机容量224万 千瓦,坝型为混凝土双曲拱坝,最大坝高217米,坝顶弧长582米,共分为27个坝段,布置有2个导流底 孔、4个泄洪深孔和5个泄洪表孔。 叶巴滩水电站大坝设计混凝土浇筑总量约263万立方米(含置换块、贴脚等),采用4台30吨平移式缆机进 行浇筑。自2022年8月启动首仓混凝土浇筑以来,华电金沙江上游开发有限公司叶巴滩分公司推行"领导 挂帅、中层挂点、专责推进"的三人分工制及"片长制"管理模式,严格执行"日协调""一仓一总结"机 制,持续优化施工组织,推行"两浇、两备、四准备"措施,实现转仓无缝衔接,大幅提升大坝浇筑效 率,创下最高日浇筑6493.5立方米、月浇筑13万立方米的施工纪录,推动大坝混凝土浇筑工期提前6.4个 月。截至目前,已连续浇筑37个月,累计浇筑254万方混凝土,完成总浇筑量的 ...
我国在建海拔最高双曲拱坝电站首台机组转子成功吊装
中国新闻网· 2025-06-16 08:20
项目进展 - 华电金上叶巴滩水电站首台(4号)机组转子成功吊装,标志着机组全面进入总装阶段 [1] - 首台(4号)机组转子外圆直径12.6米,高度3.2米,起吊总重量为1085吨,是电站机电安装过程中重量最大的核心部件 [2] - 叶巴滩水电站计划于今年底实现首批机组投产发电 [4] 项目概况 - 叶巴滩水电站地处四川甘孜州白玉县与西藏昌都市贡觉县交界处的金沙江上游,所在地平均海拔3000米 [2] - 电站正在建设坝高217米的混凝土双曲拱坝,总装机224万千瓦,属一等大(Ⅰ)型工程 [2] - 电站全面建成投产后,多年平均发电量102.05亿千瓦时 [4] 技术标准 - 机组安装按照精品机组标准要求,严把各项工序质量关 [2] - 高标准完成中心体与支架组焊、磁轭叠装、磁极挂装等组装工序 [2] - 整体耐压试验一次性通过,最终验收数据全部优良,各项技术指标均达到"精品机组"要求 [2] 环保效益 - 电站年发电量相当于每年可节约标煤399万吨,减少二氧化碳排放737万吨 [4] - 所发出的清洁电能将通过金上至湖北±800千伏直流输电工程送往华中地区 [4] - 项目为推动我国能源绿色低碳转型注入强劲动力 [4]
38.10米,我国在建海拔最高双曲拱坝电站取出世界最长“芯”
新京报· 2025-05-12 08:10
新京报讯 据"西藏发布"微信公众号消息,5月11日,我国在建海拔最高双曲拱坝电站——华电叶巴滩水 电站大坝成功取出一根长度38.10米的混凝土芯样,打破了国内外同类坝型大坝取芯纪录,创造世界新 纪录。 叶巴滩水电站场址所在地昼夜温差明显,极端气温条件下,会出现最高温度达37.1℃,最低温度达零下 23.5℃的状况,这种气候条件下,混凝土容易产生温度裂缝。项目团队联合院士专家、高校开展科研攻 关,通过开发智能浇筑、智能温控、智能灌浆等数字管理平台,应用"全坝中热水泥混凝土施工温控技 术""特高拱坝大体积混凝土质量控制技术""冬季浇筑保温综合蓄热法"等技术,并通过优化施工组织实 现转仓无缝衔接,在国内高海拔寒冷地区首次实现大坝混凝土全年连续浇筑。 据悉,叶巴滩水电站位于西藏自治区贡觉县与四川省白玉县交界的金沙江上游干流上,海拔近3000米, 总装机容量224万千瓦,最大坝高217米,混凝土浇筑总量达251万立方米,是国家"十四五"规划的重大 工程、"西电东送"接续基地和西南水电基地建设的重大工程,也是金沙江上游川藏段装机规模最大电 站,首批机组预计将于今年底投产发电。电站全面建成后,多年平均发电量达102.05亿 ...
金沙江上游叶巴滩水电站取出逾38米混凝土芯样
新华社· 2025-05-11 07:03
叶巴滩水电站工程进展 - 叶巴滩水电站大坝成功取出38.10米混凝土芯样 打破国内同类坝型取芯纪录 相当于12层楼高 [1] - 芯样贯穿13个浇筑单元 12层水平施工缝面 80个浇筑坯层 直径245毫米 表面完整光滑 骨料分布均匀 层间结合优良 [2] - 大坝采用混凝土双曲拱坝设计 最大坝高217米 为国内在建海拔最高双曲拱坝 [2] 项目技术与建设管理 - 项目团队开发智能浇筑 智能温控 智能灌浆等数字管理平台 应用全坝中热水泥混凝土施工温控技术 特高拱坝大体积混凝土质量控制技术 [4] - 场址昼夜温差达60.6℃(最高37.1℃至最低-23.5℃) 通过技术手段克服混凝土裂缝难题 [4] - 采用平移式缆机进行大坝芯样吊取作业 [6] 项目战略定位与效益 - 总装机容量224万千瓦 为金沙江上游川藏段规模最大水电站 [2] - 国家"十四五"规划重大工程 西电东送接续基地和西南水电基地建设核心项目 [6] - 首批机组2025年底投产 全面建成后年发电量102.05亿千瓦时 年节约标煤399万吨 减排二氧化碳737万吨 [6]
